Nyt Tinghøj
Følg med om ombygningen af Tinghøj
I foråret 2025 går ombygningen og moderniseringen af botilbuddet Tinghøj i gang. Botilbuddet bliver udvidet til 38 tidssvarende 2-værelses lejligheder. Byggeriet forventes afsluttet med udgangen af 2026.
I 2007 overtog Vejle Kommune det socialpsykiatrisk tilbud Tinghøj i Egtved. Tinghøj blev bygget i 1969 og består lige nu af 34 utidssvarende 1-2 værelses boliger uden køkken + to pavilloner. En del af den ældre bygning blev i 2020 renoveret til fem nye og tidssvarende pladser til Specialafdelingen.
Med ombygningen udvides kapaciteten på de nuværende 34 nedslidte 1-2 værelses boliger uden køkken til 38 moderne 2-værelses lejligheder med eget køkken. RusmiddelCenter Døgns otte pladser og Specialafdelingens fem pladser fastholdes uændret.

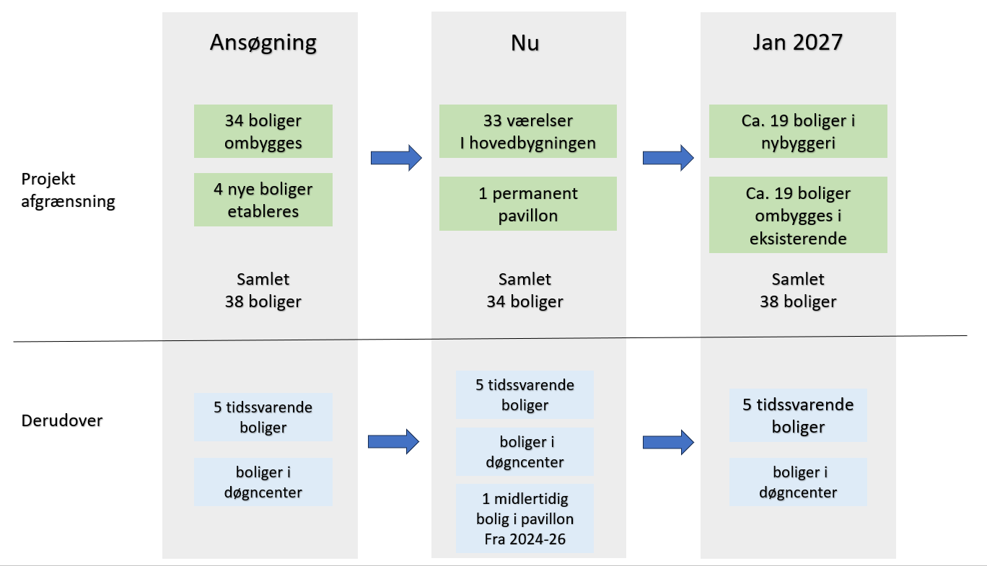

Antal af boliger på Tinghøj nu og efter ombygningen.

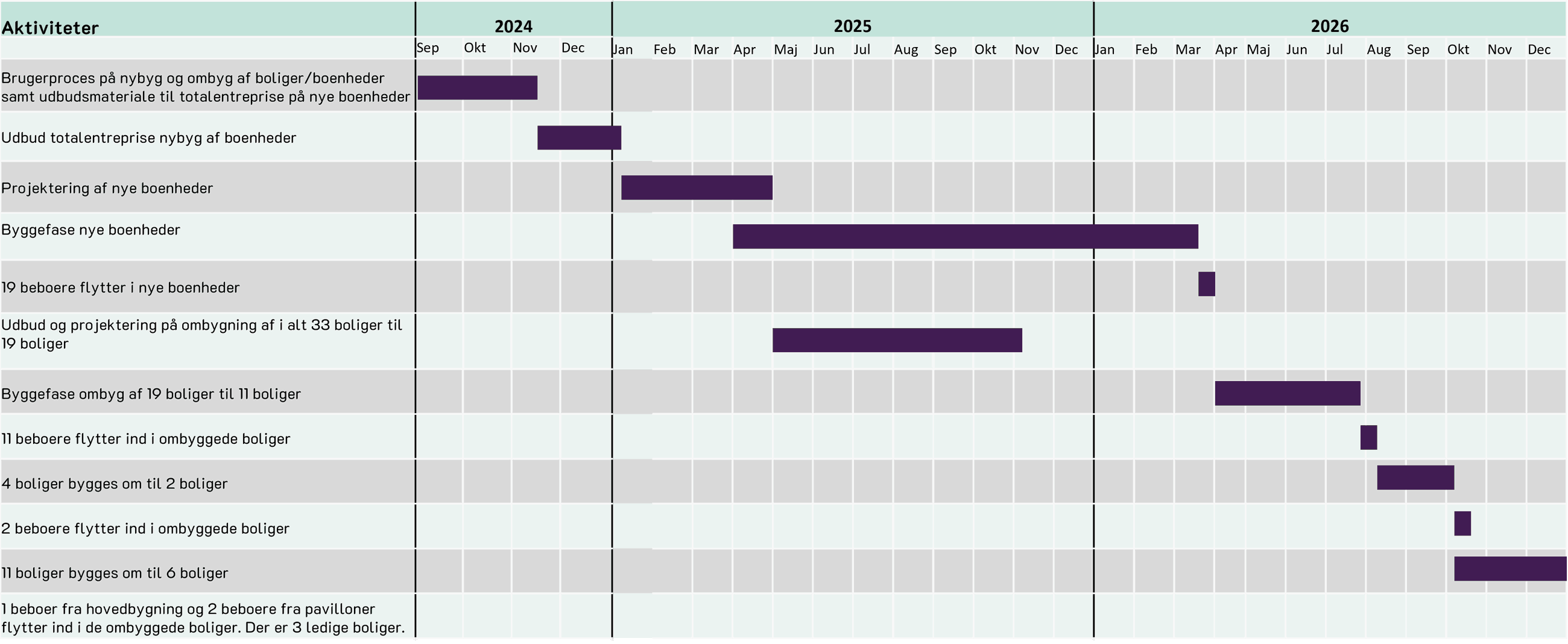

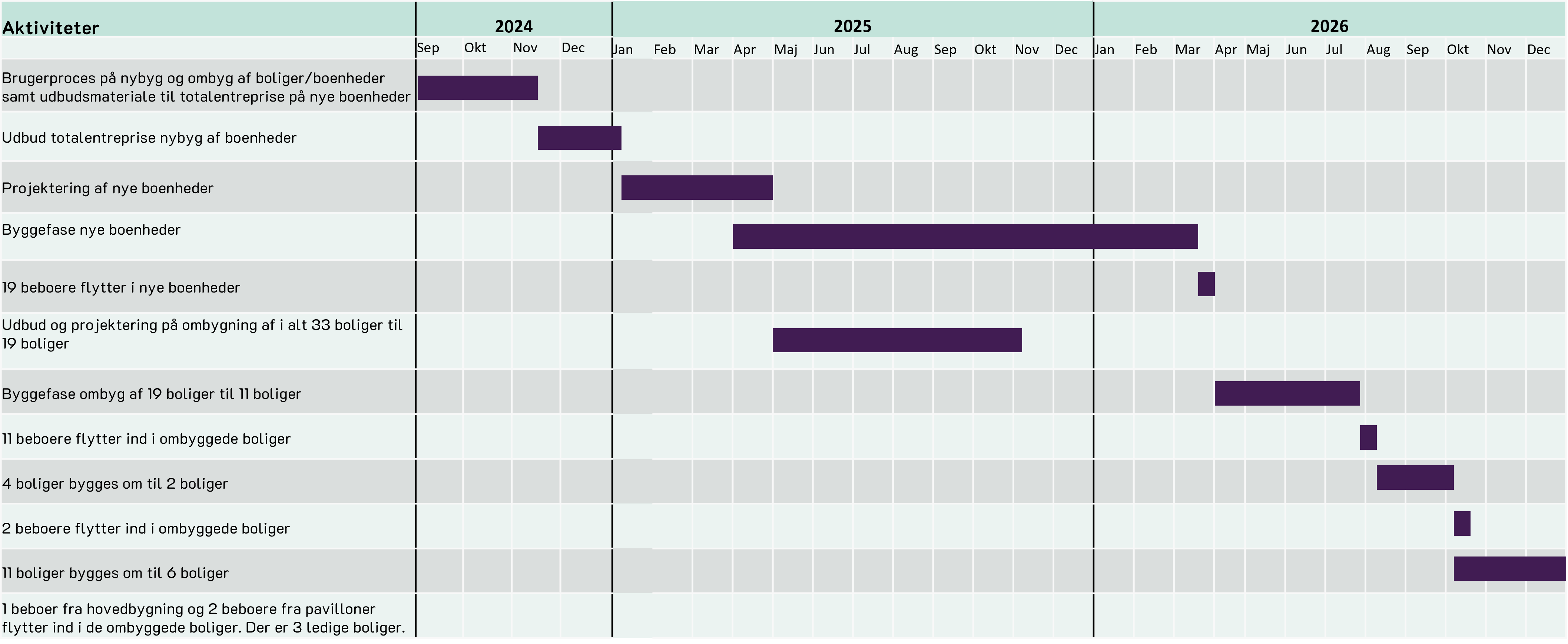

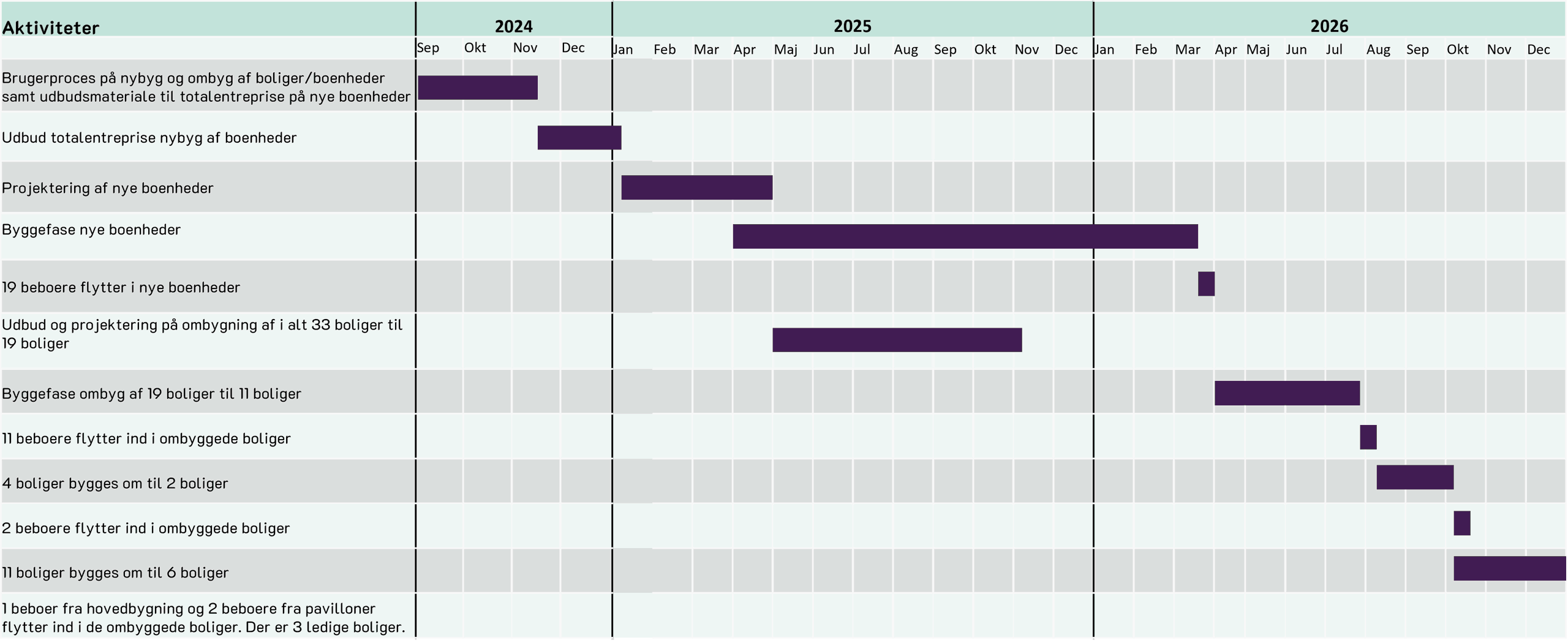

Tids- og proceplan for ombygningen af Tinghøj.
Siden opdateres løbende.
